Aanpak Bronkhorsterweg Steenderen
We richten de Bronkhorsterweg in Steenderen opnieuw in. We verbeteren de verkeersveiligheid en kwaliteit van het wegdek/trottoir. Daarnaast vervangen we ook het vuilwaterriool en we leggen een extra regenwaterriool aan. Op deze pagina leest u wat we gaan doen, wanneer de werkzaamheden plaatsvinden en wat dit betekent voor de omgeving.
Wat gaan we doen?
De Bronkhorsterweg wordt in verschillende fasen aangepakt, afhankelijk van weersomstandigheden, globaal van week 44 t/m 51 in 2026 tot en met week 1 t/m 10 in 2027. Daarbij voeren we werkzaamheden uit aan de weg en de directe omgeving. Ook vinden er werkzaamheden plaats van nutsbedrijven en wordt op enkele locaties archeologisch onderzoek uitgevoerd. Tijdens de uitvoering proberen we de overlast zoveel mogelijk te beperken. Omwonenden en weggebruikers informeren we tijdig over bereikbaarheidsmaatregelen en eventuele omleidingen.
* De planning is onder voorbehoud van weersomstandigheden en onvoorziene omstandigheden tijdens de uitvoering.

Werkzaamheden nutsbedrijven
Voorafgaand aan of gelijktijdig met de werkzaamheden aan de weg voeren verschillende nutsbedrijven werkzaamheden uit aan kabels en leidingen. Dit is nodig om de ondergrondse infrastructuur toekomstbestendig te maken. Wanneer deze werkzaamheden gevolgen hebben voor de bereikbaarheid of de omgeving, informeren zij bewoners en ondernemers hier vooraf over.
Archeologisch onderzoek
Tijdens de uitvoering van het project kan archeologisch onderzoek plaatsvinden. Dit onderzoek is nodig om eventuele archeologische waarden in de bodem zorgvuldig te beschermen. Als tijdens de werkzaamheden archeologische vondsten worden gedaan, kan dit invloed hebben op de planning. In dat geval informeren wij de omgeving hierover.
Bereikbaarheid en omleidingen
Tijdens de werkzaamheden kunnen delen van de Bronkhorsterweg tijdelijk afgesloten zijn voor verkeer. Waar nodig stellen we omleidingsroutes in. Hulpdiensten en aanwonenden informeren we tijdig over de bereikbaarheid.
Inloop
Heeft u vragen over de werkzaamheden aan de Bronkhorsterweg in Steenderen? Anouk Bootsveld van Sallandse Wegenbouw is namens gemeente Bronckhorst uw aanspreekpunt. Zij is tijdens oneven weken op maandagmiddag van 15:00 tot 16:00 uur in de keet aanwezig op het opgebroken wegvak. U kunt ook contact opnemen via a.bootsveld@sallandsewegenbouw.com of telefonisch via 06 46 14 41 56.
Planning werkzaamheden

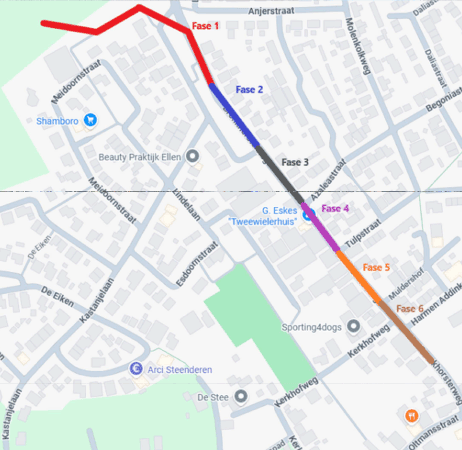

De werkzaamheden voeren we gefaseerd uit.
- Fase 1 Uitstroomvoorziening vijver tot Bronkhorsterweg ter hoogte van huisnummer 34A
- Fase 2 Bronkhorsterweg vanaf huisnummer 34A tot huisnummer 26
- Fase 3 Bronkhorsterweg vanaf huisnummer 26 tot de Azaleastraat
- Fase 4 Bronkhorsterweg vanaf de kruising Azaleastraat tot de kruising Tulpstraat
- Fase 5 Bronkhorsterweg vanaf de kruising Tulpstraat tot de kruising Muldershof
- Fase 6 Bronkhorsterweg vanaf de kruising Muldershof tot huisnummer 3 (nabij elektriciteit gebouw)
